Micropilotes

Ejecución de micropilotes para nuevas fundaciones, recalces y refuerzo de estructuras existentes en Paraguay. Evaluamos el terreno, el acceso y la altura disponible para definir la ejecución.

La tecnología

En las dos variantes aquí descriptas, primero se perfora y luego se llena desde el fondo con material cementicio. La armadura definitiva se introduce al finalizar el llenado, mientras la mezcla conserva la trabajabilidad necesaria.

Aplicaciones

Refuerzo de fundaciones existentes, obras con acceso o altura limitados y nuevas fundaciones que requieren equipos de menor porte.

PROCESO CONSTRUCTIVO

Dos variantes de ejecución

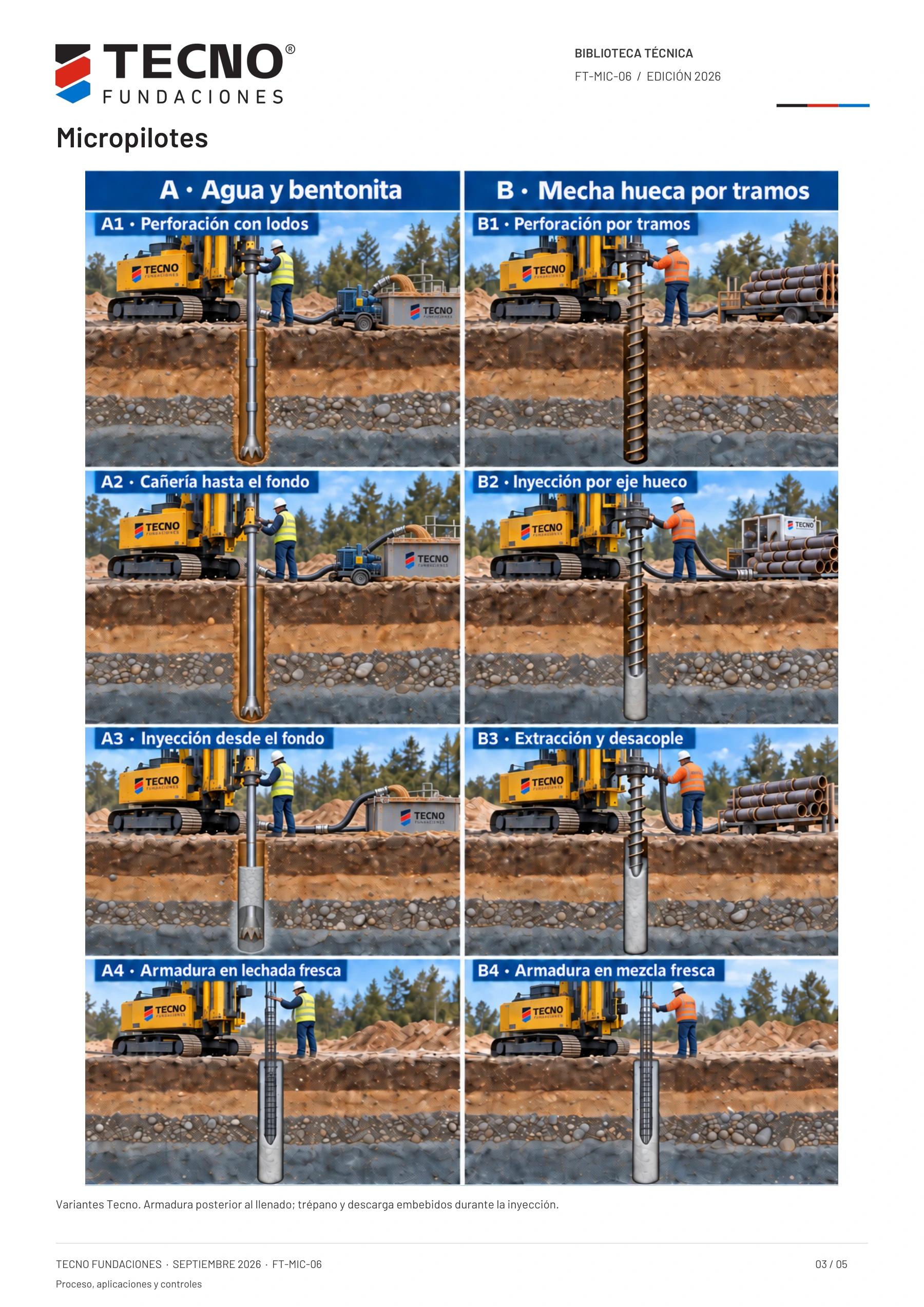

Lámina aprobada: proceso constructivo de Micropilotes
Secuencia constructiva ilustrada. Seleccioná la imagen para ampliarla.
  1. A1

    Perforación con circulación continua

    Perforar con barras acoplables de aproximadamente 2 m y trépano de diámetro del fuste, con aporte y retorno de lodos. Controlar profundidad, estabilidad y uniones.

  2. A2

    Llegada al fondo y preparación de la inyección

    Alcanzar la profundidad prevista manteniendo barras y trépano en el sondeo. Verificar el circuito de inyección y la condición del fondo antes del llenado.

  3. A3

    Reemplazo del fluido desde el fondo

    Inyectar desde el fondo y retirar el conjunto coordinadamente. Mantener el trépano y la descarga embebidos en la mezcla; recolectar el fluido desplazado.

  4. A4

    Armadura definitiva

    Completado el llenado y retirado el conjunto de perforación, introducir la armadura definitiva en la mezcla fresca. Controlar centrado, recubrimiento y cota.

  5. B1

    Perforación con mecha helicoidal por tramos

    Acoplar los tramos de mecha hueca y perforar hasta la profundidad prevista. Verificar uniones, continuidad del conducto y geometría.

  6. B2

    Inyección a través de la mecha hueca

    Iniciar el bombeo por el eje hueco, con descarga en el fondo, y coordinar el suministro con el inicio de la extracción.

  7. B3

    Extracción y desacople progresivo

    Retirar la mecha y desacoplar los tramos en superficie. Coordinar pausas y bombeo para conservar la continuidad del llenado y evitar ingreso de suelo.

  8. B4

    Armadura en la mezcla fresca

    Retirada toda la mecha, introducir la armadura definitiva en el hormigón, mortero o lechada fresca especificados. Verificar recubrimiento y cota final.

En ambos casos, la colocación de la armadura es posterior al llenado. El material y la trabajabilidad se especifican para permitir su inserción completa.

Criterios para el proyecto

El diámetro reducido no define por sí solo la capacidad. Influyen el acero, el terreno, la longitud adherida, la inyección y la conexión estructural.

¿Pueden utilizarse en una estructura existente?

Sí, son una alternativa para recalces y refuerzos. La transferencia de cargas a la nueva fundación debe diseñarse específicamente.

CONSULTA DE OBRA · PARAGUAY

Evaluemos micropilotes para tu obra

Compartí ubicación, planos, estudio de suelos, cargas y restricciones de acceso o altura. Si se trata de un refuerzo, incluí la información de la estructura existente.
